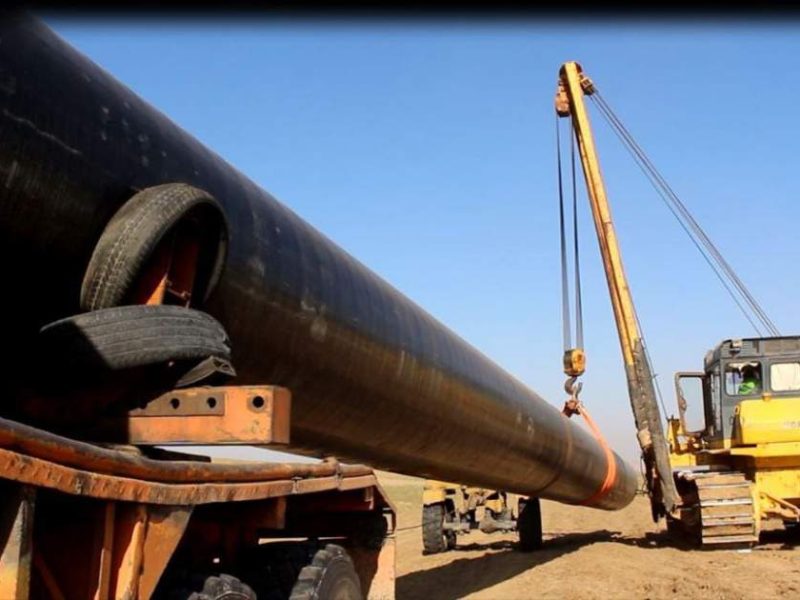

وزارت معادن و پترولیم اعلام کرده است که روند عملی پروژه تاپی در بخش هرات با سرعت ادامه دارد و تاکنون 63 کیلومتر لولهگذاری در این پروژه انجام شده است.
خبرگزاری وطن24 گزارش میدهد: براساس معلومات این وزارت، هدایتالله بدری در جریان سفرش به ترکمنستان از بندر بندر ترکمنباشی دیدار کرده و روند انتقال لولهها و تجهیزات مورد نیاز پروژه تاپی برای بخش هرات را از نزدیک بررسی کرده است.
وزارت معادن و پترولیم گفته است که کارهای عملی پروژه تاپی در بخش هرات بهگونه منظم و سریع ادامه دارد و در بخشهای مختلف این پروژه پیشرفتهای قابل توجهی بهدست آمده است.
به گفته این وزارت، تاکنون ۶۳ کیلومتر لولهگذاری انجام شده و مسیر ۱۲۵ کیلومتر دیگر نیز برای ادامه نصب لولهها آماده شده است. همچنین حدود ۵۱ کیلومتر لوله از خارج کشور به ساحه پروژه انتقال داده شده است.
براساس معلومات ارائهشده، روند عملی پروژه تاپی نسبت به گذشته سرعت بیشتری گرفته و روزانه حدود ۵۰۰ متر لوله جدید در این پروژه جابهجا میشود.
پروژه تاپی یکی از بزرگترین پروژههای انتقال گاز در منطقه به شمار میرود که گاز ترکمنستان را از طریق افغانستان به پاکستان و هند منتقل خواهد کرد.
